新庁舎建設工事 工事現場における免震用装置の設置状況

2022年03月07日

 工事現場では、令和3年12月までに、免震用装置を設置できる段階まで工事が進みました。
 そして、令和4年1月の上旬から免震用装置が現場に搬入され、下旬には免震用装置本体の設置がおおむね完了しました。
 関連記事 ⇒ 新庁舎建設工事 免震用装置について(サイト内リンク)

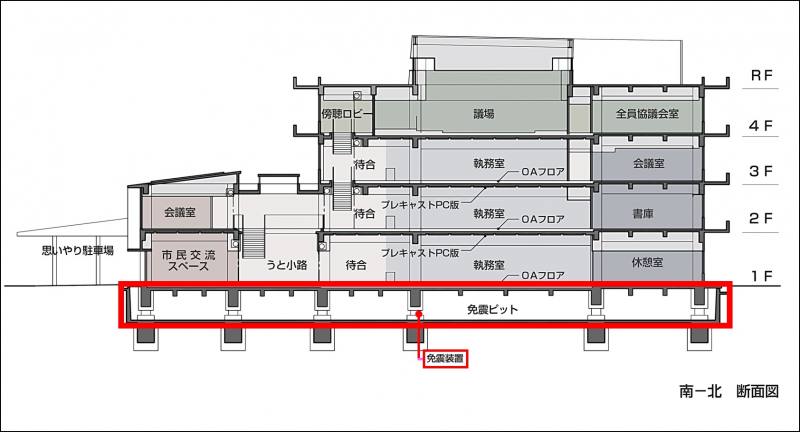

免震用装置の設置場所

免震層


工事現場における免震用装置の設置状況(令和3年12月)

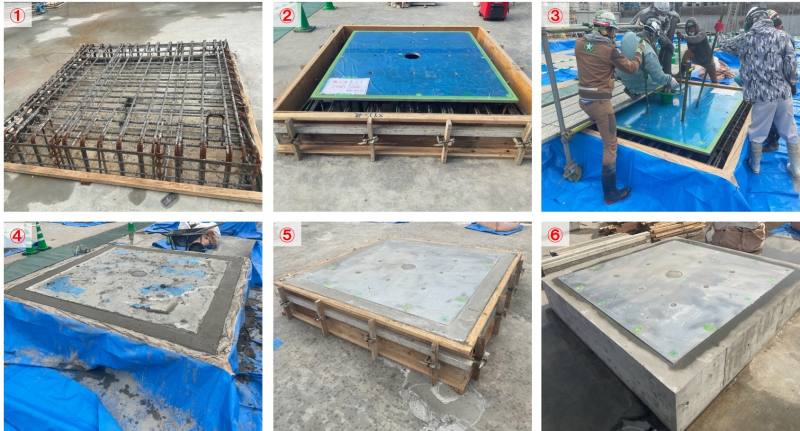

 免震用装置を設置するための基礎を造っている状況になります。
 写真は、⓵鉄筋組立 ➡ ⓶型枠組立と免震用装置用下部プレート取付 ➡ ⓷コンクリート打設 ➡ ⓸打設後の様子 ➡⓹養生 ➡ ⓺免震用装置基礎完成 の状況になります。

 12月の作業


工事現場における免震用装置の設置状況(令和4年1月)

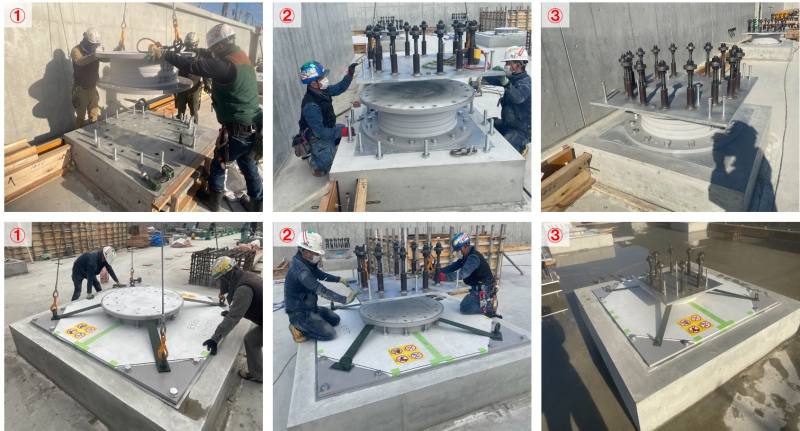

 現場に搬入された免震用装置を設置している様子になります。
 写真は、⓵免震用装置本体吊り込み ➡ ⓶上部プレート取付 ➡ ⓷本体と上部プレートのボルト取付 の状況になります。
 (上段が鉛プラグ入り積層ゴム支承の設置状況、下段が弾性すべり支承の設置状況になります。)
 ※上部プレートは、上層のコンクリートと一体化します。
1月の作業
