新庁舎建設工事 基礎の工事が進み 免震ピットの工事が始まりました

2021年11月09日

 基礎の工事が順調に進み、1・2工区では、免震ピットの工事が始まりました。
 基礎の工事は、工事現場を4工区に分割して進めてきましたが、免震ピットの工事では、工事現場を3工区に分割して進める予定です。
 現在、土工事(埋戻し)、鉄筋工事、型枠工事、コンクリート工事が行われています。
 なお、令和3年11月5日時点の各工区の工事の進捗状況は、次のとおりです。
  1工区:基礎の工事が完了し、免震ピットの工事が始まっています。
  2工区:基礎の工事が完了し、免震ピットの工事が始まっています。
  3工区:基礎のコンクリート打設と型枠解体が完了し、土工事(埋戻し)が始まっています。
  4工区:基礎のコンクリート打設が完了、型枠解体後に土工事(埋戻し)が始まります。

 関連記事 ⇒ 新庁舎建設工事 コンクリート工事に伴うミキサー車の交通について(サイト内リンク)

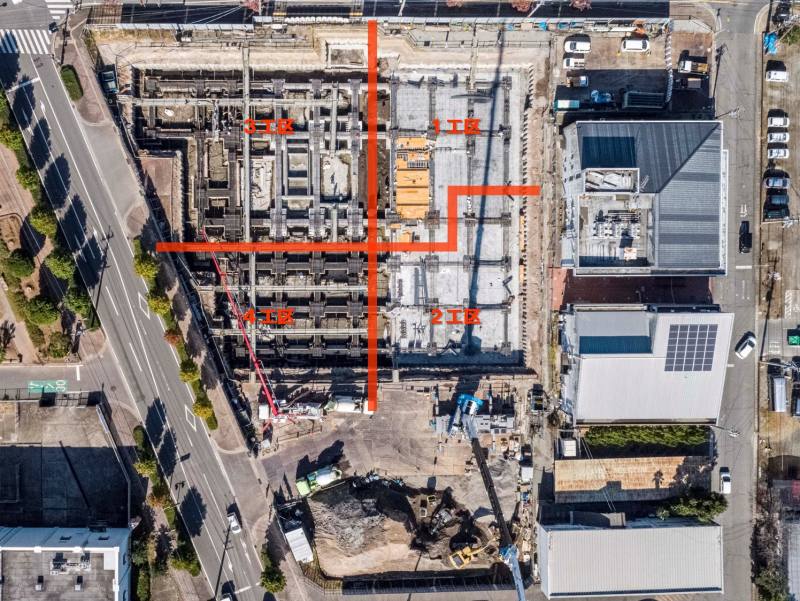

令和3年10月26日の工事現場の様子(各工区の様子)

全体

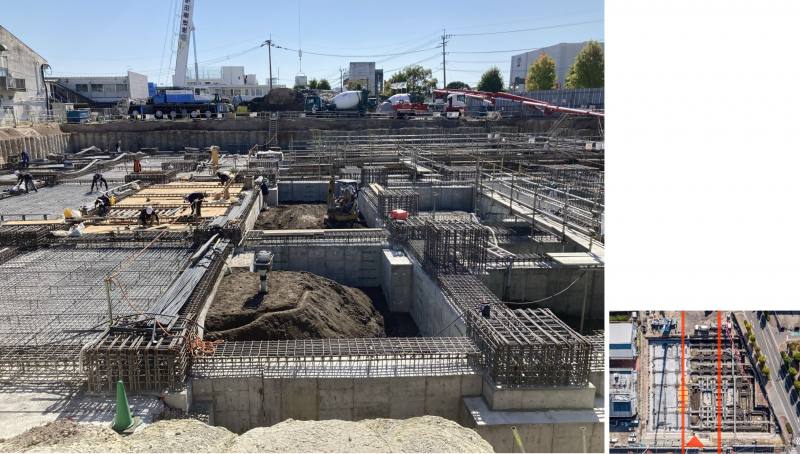

令和3年10月26日の工事現場の様子(1・2工区)

 免震ピットのコンクリート打設に向けて、鉄筋の組立てを行っている様子。

別館側

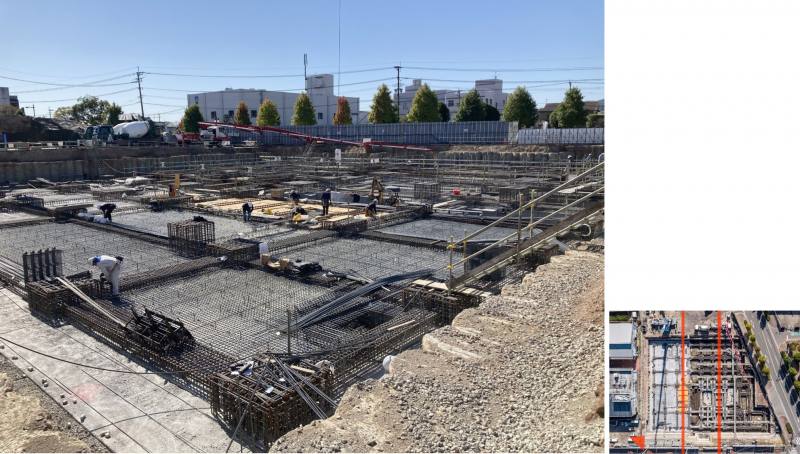

令和3年10月26日の工事現場の様子(3工区中央)

 基礎のコンクリート打設と型枠解体が完了し、土工事(埋戻し)を行っている様子。

中央


令和3年10月26日の工事現場の様子(3工区道路側)

 3工区のコンクリート打設を行っている様子。
 3工区の範囲が広いため、2回に分けてコンクリート打設を行いました。

道路側
