令和3年11月18日に基礎の工事が完了し、現在は免震ピットの工事が進んでいます。
現場では、鉄筋工事、型枠工事、コンクリート工事が行われています。
なお、令和3年12月3日時点の各工区の工事の進捗状況は、次のとおりです。
1工区:免震ピット床のコンクリート打設が完了し、擁壁のコンクリート打設に向けて鉄筋工事と型枠工事をしています。
2工区:免震ピット床のコンクリート打設が完了し、擁壁のコンクリート打設に向けて鉄筋工事と型枠工事をしています。
3工区:免震ピット床のコンクリート打設が完了し、擁壁のコンクリート打設に向けて鉄筋工事と型枠工事が始まります。
関連記事 ⇒ 新庁舎建設工事 コンクリート工事に伴うミキサー車の交通について(サイト内リンク)

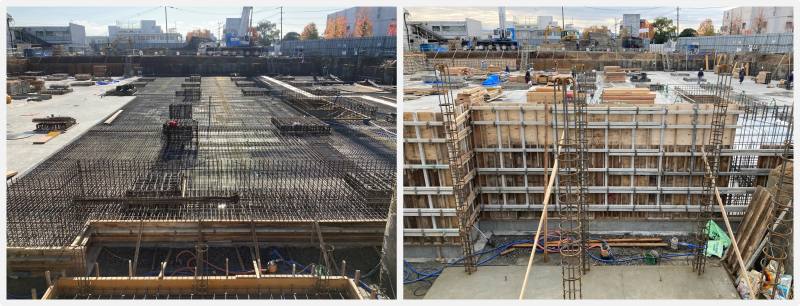

令和3年11月26日と12月3日の工事現場の様子(1工区の擁壁)
11月26日の様子(左):免震ピット擁壁外側の型枠工事と鉄筋工事の様子。
12月3日の様子(右):免震ピット擁壁内側の型枠工事の様子。

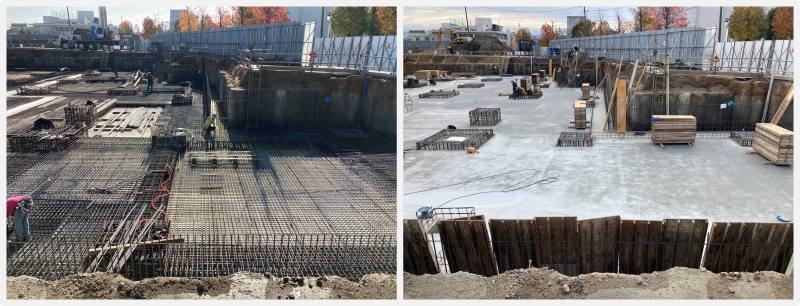

令和3年11月26日と12月3日の工事現場の様子(1工区)
11月26日の様子(左):免震ピット床のコンクリート打設が完了し、擁壁の工事をしている様子。
12月3日の様子(右):引き続き擁壁の工事をしている様子。
※1工区は、11月5日に免震ピット床のコンクリート打設が完了しています。

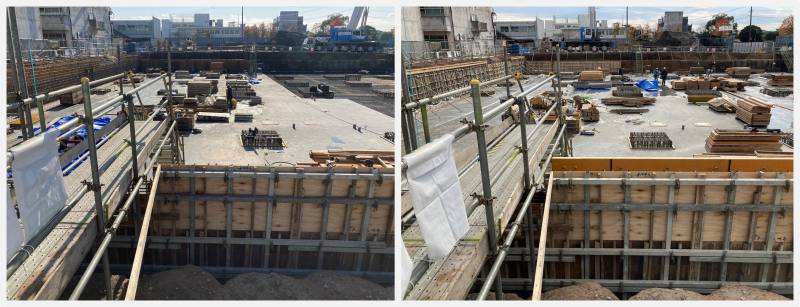

令和3年11月26日と12月3日の工事現場の様子(2工区)
11月26日の様子(左):11月27日の免震ピット床のコンクリート打設前日の様子。
12月3日の様子(右):免震ピット床のコンクリート打設が完了し、擁壁の工事をしている様子。
※手前の空間には、自家発電設備の燃料を貯蔵するオイルタンクを設置します。

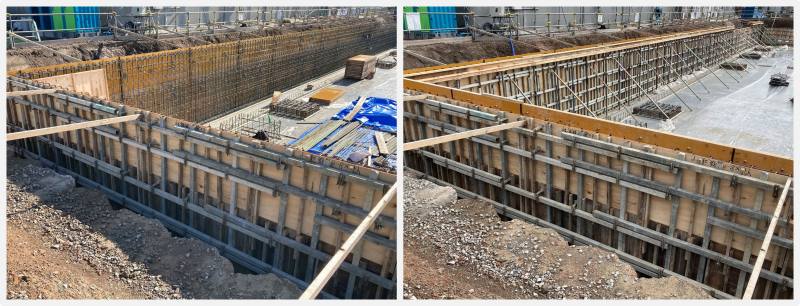

令和3年11月26日と12月3日の工事現場の様子(3工区)
11月26日の様子(左):12月1日の免震ピット床のコンクリート打設に向けて鉄筋工事をしている様子。
12月3日の様子(右):免震ピット床のコンクリート打設が完了し、擁壁の工事の準備をしている様子。

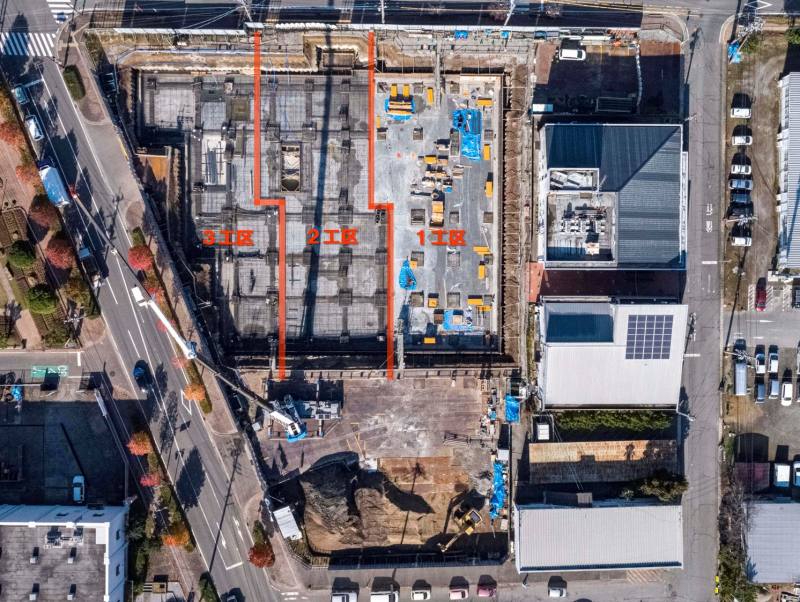

令和3年11月26日の工事現場の様子(各工区の様子)
免震ピット床の工事では、3工区に分割してコンクリート打設を計画しています。
また、擁壁の工事では、東西の2工区に分割してコンクリート打設を検討しています。
