新庁舎建設工事 工事の進捗状況について(令和4年5月25日時点)

2022年06月08日

 今年の梅雨入りは、昨年より遅く、工程どおり順調に工事が進んでいます。

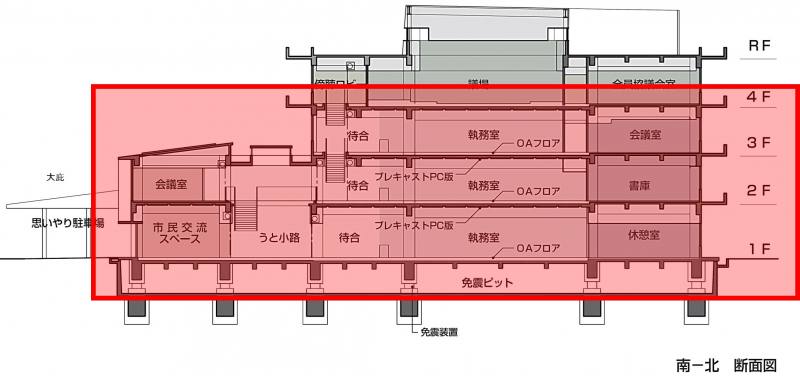

令和4年5月25日時点の施工部位

 4階床で地上13メートル程度の高さになります。

R40525_施工部位

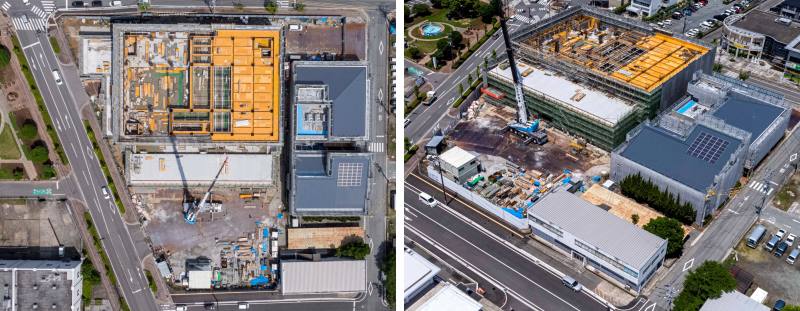

令和4年5月25日時点の工事現場の様子(全体)

R40525_空撮全体

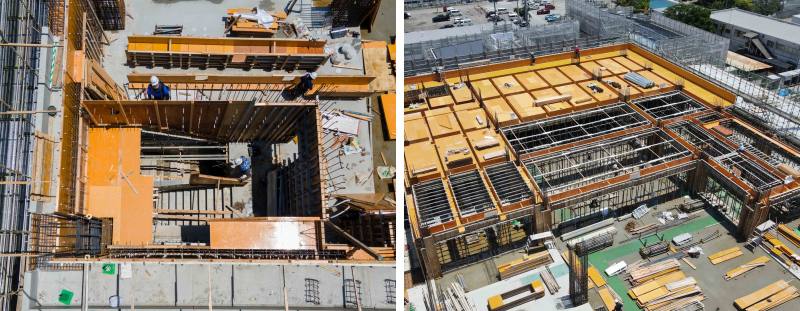

令和4年5月25日時点の工事現場の様子(3階躯体~4階床)

 6月上旬のコンクリート打設に向けて、型枠工事や鉄筋工事を進めてる様子です。

R40525_空撮部位

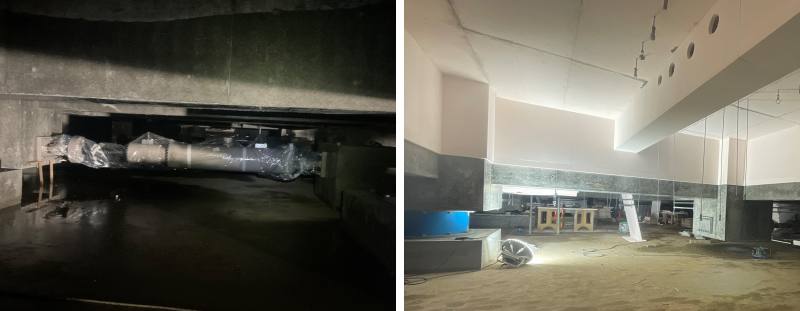

令和4年5月25日時点の工事現場の様子(免震ピット)

 地上と並行して、地下でも工事が進められています。
 地下ピットでは、免震装置や断熱材の取り付けが完了しています。

R40525_免震ピット
